A Cermissões avança na expansão e modernização do sistema elétrico com a conclusão da 3ª e 4ª etapas da duplicação do Alimentador SAG 2, obra estratégica que reforça o fornecimento de energia para Entre-Ijuís, São Miguel das Missões, Jóia, Eugênio de Castro, Vitória das Missões, e regiões próximas atendidas pela Cooperativa.

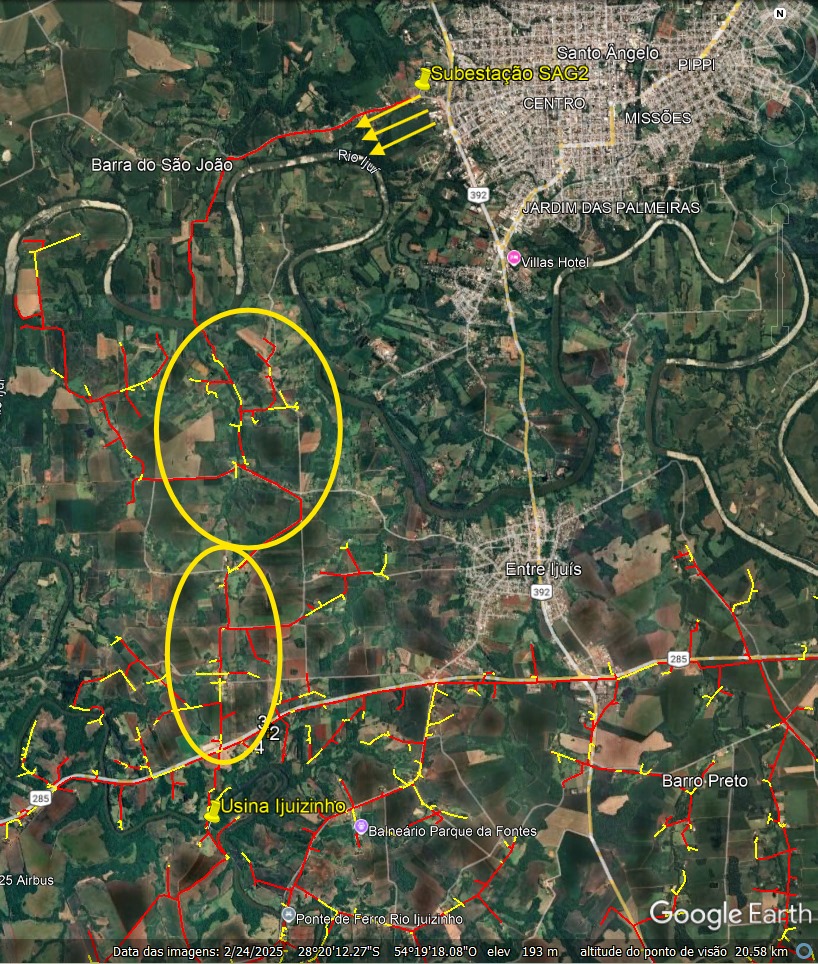

O projeto, que parte da Subestação da RGE em Santo Ângelo e se estende até Entre-Ijuís, totaliza 15,5 km de rede trifásica distribuídos em cinco etapas. O objetivo é garantir mais segurança, estabilidade e capacidade de carga, acompanhando o crescimento residencial, comercial e rural da área de abrangência.
As 3ª e 4ª etapas, finalizadas nesta semana, compreenderam o trecho desde Serra de Baixo e Esquina Tolfo até as proximidades da empresa Elyte, às margens da BR-285, em Entre-Ijuís.
1ª Etapa: 2,8 km de rede finalizados – investimento de R$ 524.797,49
2ª Etapa: 2,5 km – investimento de R$ 427.177,53
3ª Etapa: investimento de R$ 565.627,96
4ª Etapa: investimento de R$ 460.157,07
Com essas fases concluídas, resta apenas a 5ª etapa, que ligará a rede da Elyte até a Microcentral Hidrelétrica (MCH) da Cermissões, em Entre-Ijuís, marcando a reta final dessa importante obra.
Além das melhorias na qualidade do fornecimento, a duplicação do Alimentador SAG 2 proporcionará redução de quedas de energia, maior capacidade de atendimento a novos consumidores e suporte ao desenvolvimento econômico regional, salienta o presidente Diamantino Marques dos Santos.
