CERMISSÕES INVESTIRÁ MAIS DE 5 MILHÕES DE REAIS NA AMPLIAÇÃO DA SUBESTAÇÃO SANTO ANTÔNIO

Em dois anos, 12
milhões de reais serão investidos na Subestação.

Devido ao aumento do
consumo de energia por parte dos associados e clientes atendidos pela
Subestação Santo Antônio em São Luiz Gonzaga e nos municípios vizinhos de
Bossoroca, Santo Antônio das Missões, Rolador, Caibaté, São Miguel das Missões
e São Luiz Gonzaga, a Cermissões iniciou esta semana uma nova fase de ampliação
da capacidade de fornecimento de energia.

Em 2022, a capacidade
de fornecimento de energia da subestação foi dobrada, passando de 25 para 50
MVA (megavolt-ampere), com a instalação de dois novos transformadores,
representando um investimento superior a 7 milhões de reais.

Diante da demanda
contínua por novas ligações, principalmente para atender aos irrigantes, o

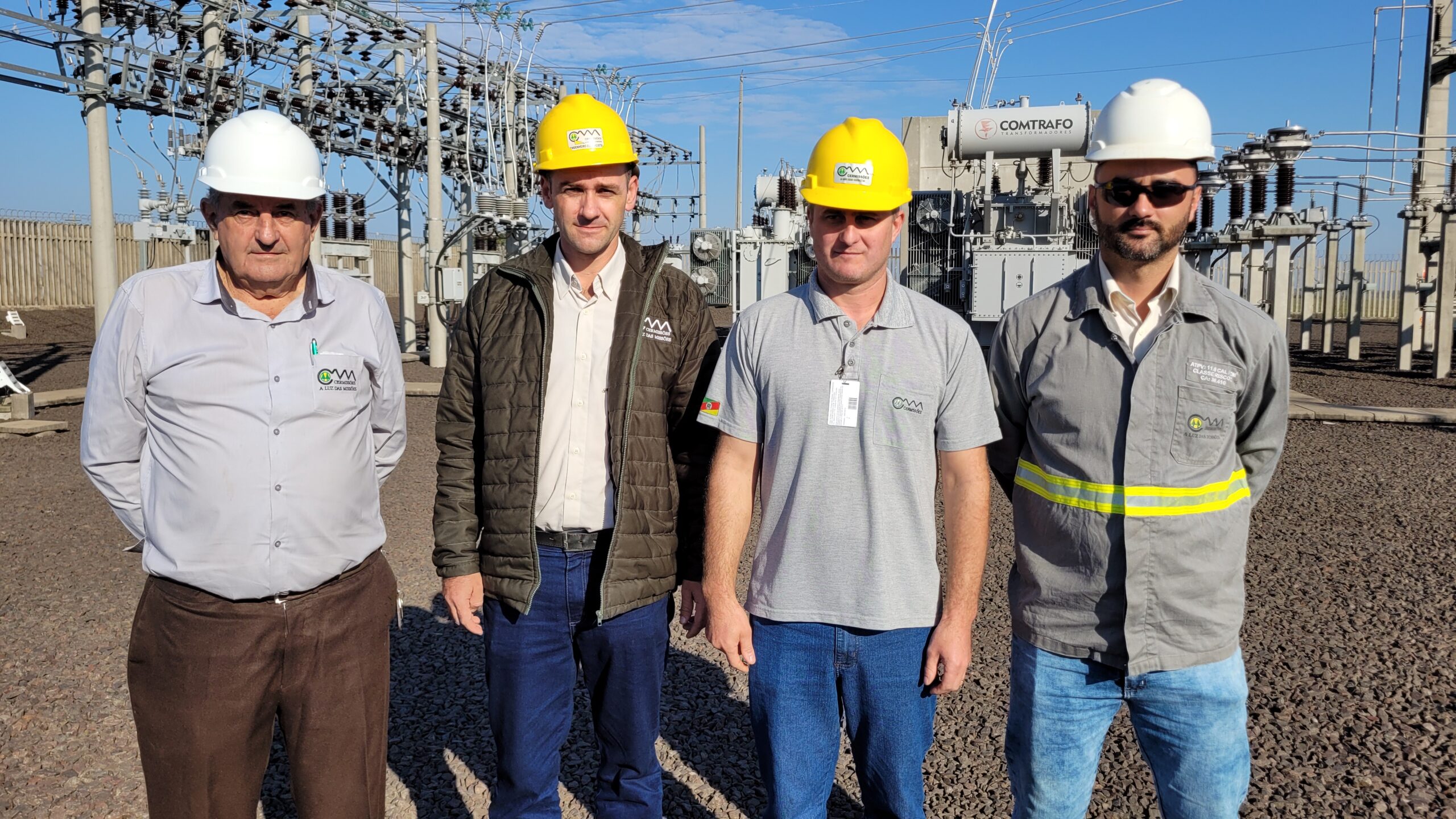

Presidente Diamantino Marques dos Santos, junto com a direção e equipes
técnicas, iniciou tratativas no final de 2023 para reinstalar um transformador
de 12,5 MVA, que estava em funcionamento até 2022.

O Engenheiro
Eletricista Eluir Hoffmann explicou que, além da infraestrutura civil básica e
dos pórticos para instalação dos equipamentos, será necessário ampliar três
alimentadores de distribuição e instalar novos módulos e sistemas de comando.
Esses investimentos, somados às necessárias ampliações das redes, resultarão em
um investimento superior a 5 milhões de reais. Eluir destacou que, além da
instalação do transformador, é fundamental ter redes com capacidade para garantir
que a energia chegue aos associados, elevando os custos para distribuir energia
com qualidade a todos.

CAPACIDADE TOTAL SERÁ
DE 62,5 MVA

Com os três
transformadores em operação, a Subestação alcançará uma capacidade total de
62,5 MVA de fornecimento de energia, correspondente à capacidade da linha de 69
kV que abastece a subestação.

Durante o verão
2023/2024, foram registrados picos de consumo próximos de 40 MVA na Subestação
em São Luiz Gonzaga, mesmo em um período chuvoso, quando a utilização dos
sistemas de irrigação foi menor. Prevê-se que esses picos de consumo
ultrapassem os 50 MVA neste verão 2024/2025, dependendo das condições
climáticas. Diamantino ressaltou a importância de estar preparado para evitar
desabastecimentos aos associados, que confiam na cooperativa ao realizar
grandes investimentos.

DIOMEDES ACOMPANHOU
INÍCIO DOS TRABALHOS

O Vice-Presidente
Diomedes Rech, que acompanhou o início deste novo projeto de ampliação, lembrou
que, em 2017, foi incumbido pelo Presidente Diamantino, junto com Eluir e o
Assessor Jurídico José Henrique Zborowski, de realizar o primeiro levantamento
para fins de indenizações para a construção da subestação, energizada em julho
de 2018, e inaugurada em novembro do mesmo ano. Em 2022, foi necessário dobrar
sua capacidade de 25 para 50MVA, e agora em 2024 uma nova ampliação para chegar
nos 62,5 MVA.

Diomedes enfatizou o
compromisso da Cermissões em garantir o fornecimento de energia aos associados,
independentemente do setor, destacando a importância de uma cooperativa
financeiramente sólida e focada em seus objetivos principais.

Cermissões, a Luz das
Missões!

Compartilhe

Conteúdo relacionado
